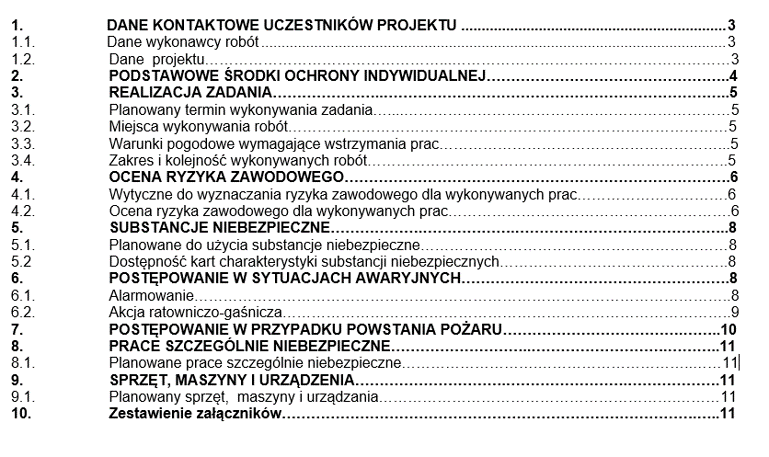

Przykładowe Zadanie Na Sprawdzian Z Organizacji Robót Budowlanych

Przykładowe Zadanie Na Sprawdzian Z Organizacji Robót Budowlanych

Organizacja robót budowlanych, czyli po polsku organizacja prac budowlanych, to kluczowy element każdego projektu budowlanego. Polega na planowaniu, koordynowaniu i kontrolowaniu wszystkich zasobów (ludzie, materiały, sprzęt) w taki sposób, aby projekt został ukończony w terminie, w budżecie i zgodnie z oczekiwaną jakością. Wykorzystuje się ją przy budowie domów, mostów, dróg – wszędzie tam, gdzie trzeba zaplanować i zrealizować skomplikowany proces.

Przykładowe zadanie na sprawdzianie z tego zakresu może dotyczyć optymalizacji harmonogramu prac lub doboru odpowiednich zasobów. Poniżej przedstawiam uproszczony przykład wraz z rozwiązaniem:

Przykładowe Zadanie:

Firma budowlana otrzymała zlecenie na budowę fundamentów pod budynek mieszkalny. Prace obejmują:

  • A: Wytyczenie geodezyjne (2 dni)
  • B: Wykop (5 dni, można rozpocząć po A)
  • C: Szalunki (4 dni, można rozpocząć po B)
  • D: Zbrojenie (3 dni, można rozpocząć po B)
  • E: Betonowanie (2 dni, można rozpocząć po C i D)
  • F: Demontaż szalunków (1 dzień, można rozpocząć po E)
  • G: Izolacja (2 dni, można rozpocząć po F)
  • H: Zasypanie fundamentów (3 dni, można rozpocząć po G)

Zadanie: Stwórz harmonogram Gantta i oblicz minimalny czas realizacji projektu.

BHP w budownictwie – najważniejsze informacje w pigułce - EHS
BHP w budownictwie – najważniejsze informacje w pigułce - EHS

Rozwiązanie Krok po Kroku:

  1. Krok 1: Analiza zależności. Określ, które prace muszą być zakończone, aby można było rozpocząć kolejne. Zauważ, że 'E' zależy od 'C' i 'D' - obie te prace muszą być zakończone przed betonowaniem.
  2. Krok 2: Stworzenie harmonogramu Gantta (w uproszczeniu): Możesz narysować go ręcznie lub skorzystać z prostego arkusza kalkulacyjnego. Ważne jest, żeby graficznie przedstawić, kiedy dana praca się zaczyna i kończy.Pamiętaj o zależnościach!
  3. Krok 3: Obliczenie ścieżki krytycznej. Jest to najdłuższa sekwencja czynności, która determinuje minimalny czas trwania projektu. W tym przypadku ścieżka krytyczna to: A -> B -> C -> E -> F -> G -> H, co daje 2 + 5 + 4 + 2 + 1 + 2 + 3 = 19 dni. Alternatywna ścieżka to A -> B -> D -> E -> F -> G -> H, co daje 2 + 5 + 3 + 2 + 1 + 2 + 3 = 18 dni.
  4. Krok 4: Wniosek. Minimalny czas realizacji projektu budowy fundamentów wynosi 19 dni. Uzasadnij swój wynik, wskazując ścieżkę krytyczną.

Dodatkowe wskazówki:

  • Zwróć uwagę na dostępność zasobów. Czy masz wystarczającą liczbę pracowników i sprzętu, aby wykonać wszystkie prace równolegle?
  • Rozważ bufor czasowy na nieprzewidziane okoliczności (np. zła pogoda).
  • Spróbuj zoptymalizować harmonogram, analizując możliwość równoległego wykonywania niezależnych prac.

METODY SIECIOWE W ORGANIZACJI ROBÓT BUDOWLANYCH - ppt pobierz TECHNOLOGIA ROBÓT BUDOWLANYCH - ppt pobierz TECHNOLOGIA ROBÓT BUDOWLANYCH - ppt pobierz TECHNOLOGIA ROBÓT BUDOWLANYCH - ppt pobierz Projekt organizacji ruchu na czas prowadzenia robót teoria i praktyka w TECHNOLOGIA ROBÓT BUDOWLANYCH - ppt pobierz TECHNOLOGIA ROBÓT BUDOWLANYCH - ppt pobierz
